Портал «Загород.ру» — это сайт по загородной недвижимости. На нашем портале вы сможете найти объективную информацию о ситуации на загородном рынке, уникальные, соответствующие действительности, а не рекламным статьям, описания коттеджных посёлков и компаний, много полезной и интересной информации в наших авторских статьях. Самая полная база по загородной недвижимости позволит подобрать загородный дом, коттедж или земельный участок. Мы всегда рады Вам!
Строительный отчет «Колтушской Строительной Компании» в начале августа

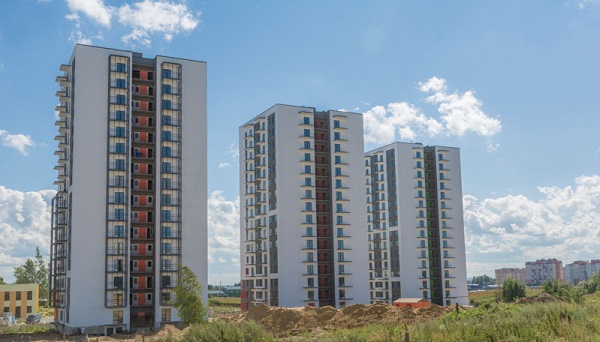

Застройщик предоставил информацию о ходе строительных работ в ЖК «Центральный» и ЖК «Павловский».

Жилой комплекс «Центральный» заказчик-застройщик ООО «РИБИС».

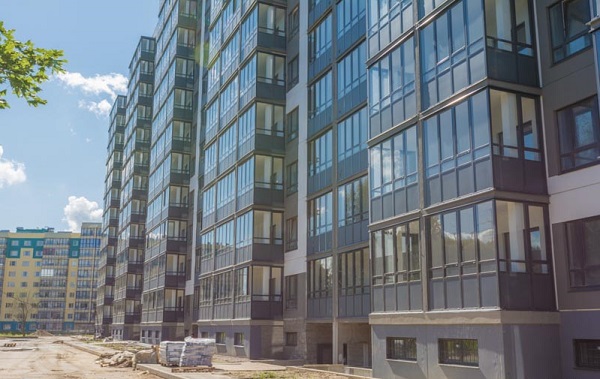

    В I-ой очереди микрорайона «Центральный» завершены работы по устройству вентиляции, кровли, дверей на переходных лоджиях, межкомнатных перегородок, окон и балконных дверей, оконных откосов и ливневой канализации.
    В домах позиции №1,2,3 первой очереди выполнены работы по устройству звукоизоляции полов, окраске фасада и контрольному запуску канализации. Если говорить более детально, то во втором и третьем доме на 100% завершены работы по цементной стяжке полов. Полным ходом продолжаются работы по внутренней отделке на 13, 14, 15, 16 и цокольном этажах в доме позиции №3. На завершающей стадии строительства монтажные работы слаботочных инженерных сетей: пожарной сигнализации, домофона, телевидения, интернета, телефона, радио. Производится монтаж лифтового оборудования.
    Во II-ой очереди микрорайона «Центральный» завершены работы по устройству котлована, фундаментной плиты и буронабивных свай, стен цокольного этажа и цокольных панелей, монтаж башенного крана. В доме позиции №4 произведена геодезическая разбивка зданий на местности.




Жилой комплекс «Павловский» - заказчик-застройщик ООО «Тобол».
    По заявлению официального представителя компании все строительные работы находятся на завершающей стадии.
    В жилом доме позиции №1 завершены монтажные работы трансформаторной подстанции, в данной момент проводятся пусконаладочные запуски. Выполнена прокладка сетей водопровода и канализации, монтаж индивидуально тепловых пунктов. На завершающей стадии строительства электромонтажные работы, а также благоустройство территории. Говоря про чистовую отделку стоит отметить, что работа находится в завершающей стадии готовности и в ближайшее время будет полностью выполнена.
    В жилом доме позиции №2 завершены работы по монтажу оконных блоков, а также устройству ливневой канализации. Строительные работы по устройству кровли выполнены на 80%, монтаж входных групп - 90%, монтаж внутриквартирных перегородок - 60%, а устройство внутренней канализации на 40%.


Напомним, ЖК «Центральный» и ЖК «Павловский» возводятся в 7 км от Санкт-Петербурга в Колтушах (Всеволожский район Ленобласти).



10 августа 2015
